재개발·재건축 현장을 발로 뛰며, 겸허한 자세로 정보를 기록합니다. 속도와 깊이를 중시하는 언론사입니다.
창신10구역(창신동 629번지 일대)이 2022년 말 신속통합기획 후보지로 선정된 뒤 약 2년여 만에 신속통합기획(안)을 마련했다. 총 세대 수는 1,900세대 내외로 예정돼 있다. 물론 세대 수는 정해진 용적률 내에서 평형대 구성에 따라 달라지기 때문에 현 시점에서 참고 자료로만 활용하면 된다. 9일 정비업계 따르면 서울시는 창신10구역 토지등소유자를 상대로 신속통합기획(안)을 공개하는 주민설명회를 개최했다. 김현주 서울시 신속통합기획 2팀장이 ▲현황 및 추진배경 ▲수립 과정 ▲신속통합기획(마스터플랜) ▲기대효과 및 향후계획 순으로 PT발표를 진행했다. 신속통합기획 후보지를 신청하던 당시 창신10구역 면적은 81,370㎡로, ▲제1종(690㎡) ▲제2종7층이하(70,184㎡) ▲제3종(10,495㎡) 등으로 구성돼 있었다. 1,041개 필지로 구성돼 있으며 토지등소유자 수는 1,313명에 달한다. 건축물은 총 485개동으로 노후도는 75.1%로 집계됐다. 구역계는 기존 81,370㎡에서 94,695㎡로 약 16% 늘어났다. 우선, 종로변 원활한 진출입을 고려해 남측 필지 일부를 구역계 편입했다. 현재 짓고 있는 창신·소담공영주차장도 가로변 정비 목적으로 구
신속통합기획 2차 후보지인 신림5구역이 연내 정비구역 지정을 목표로 재개발 가이드라인을 수립했다. 신림5구역은 지난 2022년 말 신속통합기획 후보지 대열에 합류했지만, 구역계 편입 관련 이슈로 신속통합기획(안) 마련이 상대적으로 늦어졌다. 2차 후보지(25곳) 중에서 구역면적만 약 16만9,000㎡, 조합원 수만 약 2,600명에 달하는 만큼 재개발에 따른 주거환경 개선효과가 여느 후보지들보다도 클 전망이다. 6일 정비업계 따르면 서울시 도시계획국 신속통합기획과는 지난 달 28일 동산교회에서 신림5구역 신속통합기획(안)을 공개하는 자리를 가졌다. 프레젠테이션(PT) 발표를 맡은 송인희 팀장은 ▲현황 및 추진배경 ▲수립과정&기획이슈 ▲신속통합기획(안) ▲기대효과 및 향후일정 등을 설명했다. 건축설계는 홍경구 단국대학교 건축학과 교수와 신승수 오즈건축사사무소 대표가 용역업무를 맡아 수행했다. 신림5구역은 1970년대 주택단지 조성사업으로 형성된 주거지로, 현재 약 74%가 노후화된 저층주택으로 구성돼 있다. 남쪽에 위치한 삼성산 건우봉에서 도림천으로 낮아지는 지형을 갖고 있으며, 표고차는 최대 60m(아파트 20층 높이)가 날 정도로 지반차가 존재한다.

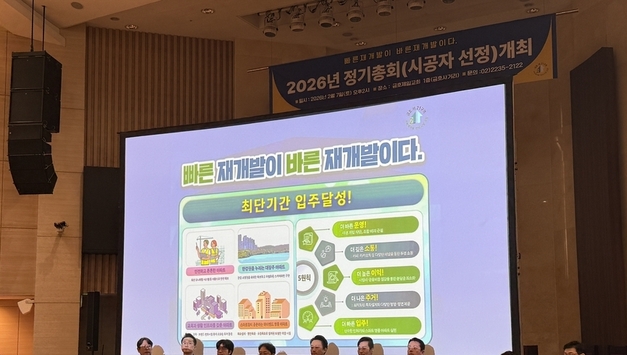

마천3구역이 GS건설과 수의계약(Private) 체결을 위한 절차에 착수했다. GS건설이 오랜 기간 수주영업에 공을 들여왔던 만큼, 단독응찰에 따른 수의계약 체결은 사실 예상된 결과다. 현장설명회 후 입찰참여확약서를 제출한 것도 GS건설이 유일하다. 여느 사업장과 마찬가지로, 조합원들은 경쟁입찰이 불발된 점에 대해 아쉬움을 표하고 있는 상황이다. 마천3구역 총 공사금액은 1조원을 웃돈다. 4일 정비업계 따르면 마천3구역 재개발 조합(최창용 조합장)은 GS건설을 수의계약 체결 목적의 우선협상대상자로 지정했다. 시공사 선정을 위한 임시총회 대행업체 선정계획(안)도 최근 이사회에서 통과됐다. 이달 5일(목) 대의원회에서 GS건설과 수의계약을 체결하는 내용의 안건이 다뤄질 예정이다. 시공사 선정을 위한 총회는 조합원 과반수의 직접 참석을 필요로 한다. 공사비 예정금액은 1조254억원으로, 평당 공사비는 810만원이다. 최근 송파구 내에선 사업시행계획(안) 인가를 받은 뒤 시공사를 선정한 사업장들이 많아지고 있다. 시공사 선정을 마친 사업장의 공사비 예가는 ▲가락삼익맨숀(현대건설, 809만원) ▲가락프라자(GS건설, 780만원) ▲잠실우성4차(DL이앤씨, 810만원)
중계본동 백사마을이 기존 주거지 보전사업이 아닌 일반 주택재개발사업으로 사업방식을 전환해 사업을 추진할 계획이다. 백사마을은 연말까지 설계자 계약과 통합심의 신청을 끝마치고, 내년 초까지 정비계획 변경 결정 고시를 받는 것을 목표로 하고 있다. 2일 정비업계 따르면 노원구청은 중계본동 백사마을의 정비구역 변경 및 정비계획 변경 결정을 위한 주민설명회를 최근 개최했다. 대상지는 올해 관리처분계획인가를 진행했으나, 합리적인 토지 이용과 사업성 개선을 도모하고자 정비계획 변경을 다시 추진 중인 상황이다. 이날 발표는 김경용 ㈜한림건축종합건축사사무소 대표가 맡아 진행됐다. 중계본동 주택재개발 정비구역의 총 면적은 187,951㎡로, 측량 결과를 반영해 기존 면적에 비해 27.3㎡의 면적이 감소했다. 대상지 진입부의 도로 폭원 확장으로 대규모 통행량에 대응한다는 방침이다. 토지이용계획(안)을 살펴보면, 공동주택용지와 주거지보전용지의 통합 계획으로 단절되지 않는 백사마을 주거 공동체가 조성된다. 이에 따라 주거지보전용지(A2)는 폐지되고, 공동주택용지(A1)가 147,782㎡로 면적이 크게 증가한다. 각각의 근린생활시설용지도 하나로 통합될 예정이다. 유치원용지는 변경

용산구 남산공원을 품고 있는 동후암3구역이 세번의 도전 끝에 신속통합기획 후보지 대열에 합류했다. 지난 2021년 말 후보지 선정(1차)때부터 줄곧 재개발 의지를 피력해 온지 3년여 만이다. 동후암3구역은 다른 후보지 대비 노후도는 비교열위에 있었지만, 70%를 웃도는 높은 주민동의율에서 서울시의 눈도장을 받으며 후보지로 선정됐다. 31일 정비업계 따르면 서울시는 최근 재개발 후보지 선정위원회를 열어 동후암3구역(후암동 264-11번지 일대)을 신속통합기획 대상지로 선정했다. 서울시는 올해 하반기 도시계획업체를 선정해 신속통합기획(안) 및 정비계획(안) 수립 절차에 착수할 예정이다. 동후암3구역은 소월로 주변 구릉지에 위치한 노후주택 밀집지역이다. 이에, 서울시는 고도지구 높이 완화계획과 연계해 주거환경 개선이 필요하다며 선정 사유를 밝혔다. 무엇보다 서울시는 후보지를 선정할 때, 주민추진의사가 반영된 찬성 동의율에 무게중심을 두고 의사결정을 내렸다. 동후암3구역은 2021년 30%, 2022년 40% 동의율을 달성했고, 금번에는 70% 넘는 동의율로 후보지 선정의 기쁨을 누리게 됐다. 고도지구에 속한 동후암3구역은 제1종일반주거지역과 제2종일반주거지역(7층
의정부 가능중앙구역(가칭)이 본격적인 재개발 대열에 합류한다. 30일 정비업계 따르면 의정부시 도시재생과는 최근 토지등소유자들을 대상으로 정비계획 결정과 정비구역 지정(안)을 위한 주민설명회를 개최했다. 발표는 용역사인 유타엔지니어링이 맡아 진행됐다. 의정부 가능중앙구역의 구역면적은 92,508㎡로 이중 공동주택 획지 면적은 66,665㎡다. 나머지는 ▲도로(14,465㎡) ▲주차장(1,720㎡) ▲녹지(4,286㎡) ▲공원(3,323㎡) ▲공공청사(2,047㎡) 등의 정비기반시설로 분류된다. 대상지의 용도지역은 제2종일반주거지역으로 종상향 계획은 따로 없다. 법적상한용적률은 250%이며, 건폐율은 20%로 계획됐다. 도시계획시설 결정(변경)안에 따라 공원은 학교와 인근 종교시설과의 연계를 고려해 남쪽하단에 위치하게 된다. 공공청사는 기존 자리에 존치되며, 공용주차장이 인접할 계획이다. 철도와 맞닿아 있는 북쪽 상층부엔 완충녹지가 신설돼 주민들의 쾌적함을 도울 예정이다. 예상되는 주택공급물량은 총 1,752세대로, ▲조합원(941세대) ▲일반분양(697세대) ▲임대주택(114세대) 등으로 구성된다. 경기도 재개발사업의 임대주택 의무비율(경기도고시 제2020-
대조1구역이 현대건설로부터 약 3,763억원 규모의 공사비 증액 청구서를 받았다. 청구서에는 2024년 1월 1일부터 6월 11일까지 공사중단에 따른 손실보상액 약 750억원 정도가 포함된 것으로 전해진다. 대조1구역은 이달 초 2024년 정기총회를 열어 조합원 분양계약 체결을 위한 안건을 통과시켰다. 당시 현대건설로부터 공사비 증액 관련 청구서는 받지 못했다. 현재 조합원 분양계약률은 95%를 넘어섰다. 30일 정비업계 따르면 대조1구역은 현대건설로부터 평당 공사비 종전 517만원에서 839만원으로 약 62%를 상향 조정해달라는 내용의 공문을 받았다. 총 공사금액은 5,807억원에서 9,570억원으로 약 3,763억원 증액된 수치다. 이중 약 5개월 간의 공사중단에 따른 손실보상액은 약 750억원으로 알려졌다. 공사중단에 따른 손실보상액을 조합원 수로 나눠볼 때, 1세대당 약 5,000만원 수준으로 나온다. 대조1구역은 지난 2017년 시공사로 현대건설을 선정했다. 당시 총 공사금액은 4,300억원(평당 공사비 417만원)이었으나, 관리처분계획(안) 변경 총회를 통해 약 1,500억원 증액된 5,800억원으로 늘어났다. 현대건설은 올해 상반기 집행부 내홍으

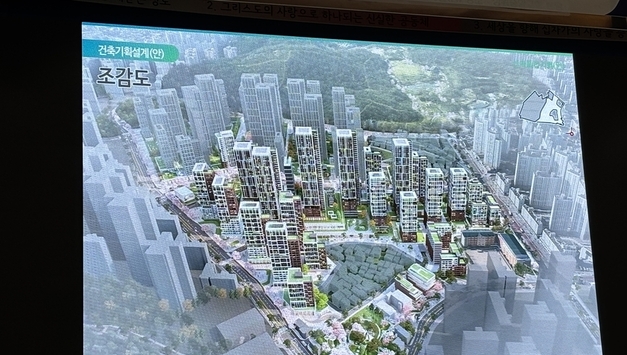

잠실 장미 재건축 조합이 신속통합기획(안)을 확정 지으면서 본격적으로 사업추진에 탄력을 받고 있다. 잠실 장미는 잠실주공5단지와 지역 대장주 경쟁을 펼치고 있는 만큼, 조합은 최고층수(49층 or 69층)를 비롯해 건축물 배치, 주동 타입 등을 신중히 검토 중인 모습이다. 특히 상가·종교시설과의 의견 조율을 통해 합의를 이루고, 사업비 절감을 이뤄 조합원들의 부담을 덜겠다는 것이 조합 측의 목표다. 30일 정비업계 따르면 잠실 장미 재건축 조합(윤정녕 조합장)은 최근 조합원들에게 신속통합기획 사업현황에 대한 업무내용을 공유했다. 핵심 내용으로는 ▲학교존치 및 정비구역 제척 ▲잠실나루역 회전교차로 직선화 ▲공공보행로 및 통경축 설치 ▲아파트·상가 통합재건축 ▲한가람로 개설 및 차량 출입구 5개소 설치 ▲공원 3개소 분산배치 등이 꼽힌다. 현재 서울시는 신통기획 맞춤 전략을 토대로 조합이 정비계획을 신속히 수립할 수 있도록 적극 지원한다는 계획이다. 우선, 학교(잠실중·잠동초) 존치가 확정되면서 조합의 사업리스크 감소가 예상된다. 조합은 학교(잠실중·잠동초)가 존치됨에 따라 이전비용(약 900억원)과 금융비용(1,630억원)을 합친 총 2530억원의 절감효과를
한남4구역이 시공사 선정을 위한 입찰지침서 수정(안)을 용산구청에 공식 접수함에 따라, 9월 중 대의원회를 거쳐 입찰공고가 나올 예정이다. 일반적인 수준의 입찰지침서가 마련된 만큼 시공사들도 공사 조건을 두고 선의의 경쟁을 펼칠 수 있는 환경이 조성됐다는 평가다. 이르면 추석 전 입찰공고가 본격화될 것이라는 전망이 대두된다. 현재 삼성물산과 현대건설, 포스코이앤씨 모두 막바지 준비에 한창인 것으로 전해진다. 29일 정비업계 따르면 한남4구역 재개발 조합(민병진 조합장)은 입찰지침서 수정(안)을 용산구청에 접수했다. 용산구청에는 기존 입찰지침서 대비 달라진 점을 일목요연하게 설명해 놓은 비교표도 함께 제출된 것으로 전해진다. 앞서 입찰지침서는 한 차례 대의원회에서 부결됐다. 입찰경쟁을 원하는 조합원들 입장에선 시공사가 입찰시 부담을 가질 수 있는 책임준공확약서와 대안설계확약서를 뺄 필요가 있다는 판단이 작용한 것이다. 입찰지침서 상 가장 화두가 됐던 키워드는 '책임준공확약서'다. 책임준공확약서는 사업비 대출을 받을 경우, HUG보증을 받게 되면 의무적으로 제출해야 하는 문서다. 반대로 HUG보증을 받지 않는 건설사는 책임준공확약서를 제출할 필요가 없다. 신용등
신속통합기획 2차 후보지 상봉13구역이 기존 제3종일반주거지역에서 준주거로 일부 종상향 계획을 추진하면서 사업성 확보에 열을 올리고 있다. 이에 맞춰 서울시도 정비계획 수립단계에서 공공성 확보 방안을 마련하고 나서 균형 잡힌 재개발에 대한 주민들의 기대감이 커지는 모양새다. 상봉13구역은 연내 정비구역 지정을 목표로 하고 있다. 28일 정비업계 따르면 상봉13구역 주택재개발추진준비위원회(정휘일 준비위원장)는 최근 주민들을 대상으로 정비계획(안)에 대해 설명하는 자리를 가졌다. 도시계획 부분은 비엠도시건축사사무소가 맡아 도와주고 있다. 이날 현장엔 자리가 부족할 정도로 많은 주민들이 참석하면서 뜨거운 현장 분위기가 느껴졌다. 대상지의 구역면적은 49,586㎡로, 획지는 공동주택용지 37,651㎡, 종교시설용지 965㎡로 나뉜다. 정비기반시설은 10,969㎡에 해당된다. 토지등소유자는 총 409세대다. 용도지역은 제2종일반주거지역, 제2종(7층이하), 제3종일반주거지역으로 혼재돼 있으며 제3종 및 준주거로 종상향을 계획 중이다. 3종 용도지역에 맞춰 건물을 짓는다면, 25층 내외로 건물을 올릴 수 있다. 하지만 준주거로 종상향이 된다면 35층까지 건물 높이를
